Wärmenetz in Unsleben
Sie interessieren sich für die Nahwärme in Unsleben?<link internal-link btn-default internal link in current>Projektdaten <link internal-link btn-default internal link in current>Versorgungskarte <link internal-link btn-default internal link in current>Verfügbarkeit prüfen <link internal-link btn-default internal link in current>Ihr Anschluss an die Zukunft <link internal-link btn-default internal link in current>7 Schritte zum Hausanschluss <link internal-link btn-default internal link in current>Fördermittelservice <link internal-link btn-default internal link in current>Service und Downloads
Das Wärmenetz der Bayerischen Rhöngas in Unsleben versorgt bereits seit 2007 die ortsansässige Gärtnerei sowie seit 2009 das gemeindliche Netz mit regenerativer Nahwärme. Diese wird über Kraft-Wärme-Kopplung aus der Biogasanlage der Agrokraft Streutal GmbH & Co. KG bereitgestellt.
Dank Kraft-Wärme-Kopplung (KWK) besonders effizient!
Das Wärmeversorgungsnetz in Unsleben transportiert regenerative Wärme aus einem Kraft-Wärme-Kopplungsprozess, welcher bei der Stromerzeugung aus Rohbiogas die anfallende Abwärme nutzt. Den Brennstoff aus organischen Materialien wie Maissilage, Gras, Sonnenblumen, Zuckerrüben und landwirtschaftlichen Nebenprodukten liefern hierfür die Landwirte aus der Region, so dass die daraus entstehende Wertschöpfung der Region zugutekommt. Neben der Unabhängigkeit von fossilen Energieträgern trägt diese regenerative Wärmeversorgung nicht nur wesentlich zur CO2–Minderung bei, sondern schont Ressourcen und entlastet die Umwelt. Die kontinuierliche Weiterentwicklung der Anlagen hin zur kombinierten Strom- und Wärmerzeugung, also auch für die Erzeugung bedarfsgerechter Regelenergien für das Stromnetz, macht die Anlage besonders flexibel und versorgungssicher.

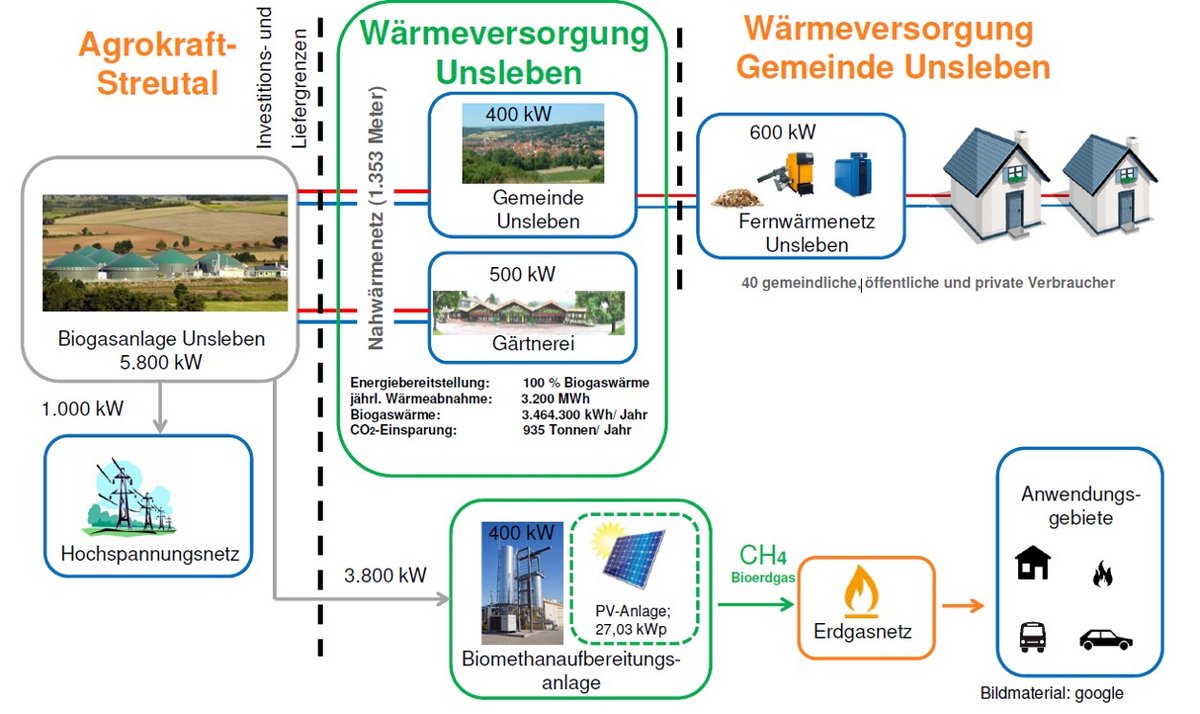

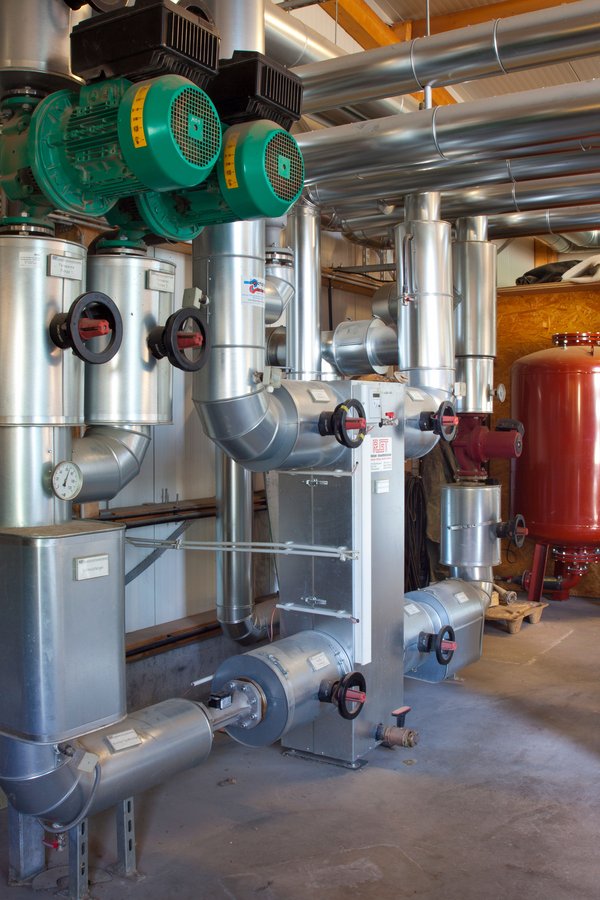

Schnittstelle Holzhackschnitzelheizwerk Unsleben
Die Schnittstelle zum Wärmenetz der Gemeinde befindet sich im örtlichen Holzhackschnitzelheizwerk, welches die zusätzlich notwendige Wärmeenergie bereitstellt. Von dort aus versorgt die Kommune weitere rund 40 Wärmekunden und leistet so ihren Beitrag zum Klimaschutz und einer effizienten Beheizung der örtlichen Gebäude.
Projektdaten Holzhackschnitzelheizwerk Unsleben
| Rahmendaten | ||
|---|---|---|
| Wärmeerzeuger | 1 Blockheizkraftwerk; Thermische Leistung: 940 kW | |
| Einsatzenergie | Rohbiogas (100 %) | |
| Primärenergiefaktor | 0,20 | |
| CO2-Einsparungen | 1.068,3 t/a | |
| Wärmenetzlänge | 1.353 m | |
| Wärmeabsatz | 3.639.000 kWh/a | |
| Anzahl Wärmeabnehmer derzeit | 41 |
Ihr Anschluss an die Zukunft
Vom Nahwärmenetz in der Straße werden zwei Hausanschlussleitungen (Vor- sowie Rücklauf) direkt in den Heizraum verlegt. Dieser wird natürlich an Ihrer Hauswand wasserdicht verschlossen.
Anstelle der bisherigen Heizungsanlage gibt es eine kleine Übergabestation in Ihren eigenen vier Wänden. Diese sorgt dafür, dass die benötigte Wärme an Ihr Heiz- bzw. Warmwassersystem übergeben wird.
Fördermittelservice
Bei vielen Investitionen am Haus können Eigentümer mit einer Förderung rechnen. Bund, Bundesland, Städte und Kommunen bieten Förderungen an, zumeist Zuschüsse oder Förderkredite. Gefördert werden Heizung und Haustechnik, der Einsatz erneuerbarer Energien, Barrierefreiheit, Sicherheit und Einbruchschutz, Schaffung von neuem Wohnraum und vieles mehr.
<link https: rhoengas.de service foerdermittel btn internal link in current>Klicken Sie hier für den Fördermittel-Service!
